2025年9月3日21时30分,科技新天地三期9楼北侧软视软件办公区域突然发生断电情况,现场瞬间陷入一片漆黑。产业管理公司金鸡湖项目部安保人员第一时间赶到现场,迅速启动应急照明系统,并安抚在场员工情绪,工程部应急值班人员向六平虽已下班,仍迅速与电力维保单位国立公司的值班人员迅速赶往现场处理。经初步排查,挂墙电箱总开关跳闸,检查未发现异常后恢复供电,但几分钟后再次断电,且总开关未跳闸。向六平随即前往楼层北侧强电间上级电箱进行溯源,初步判断插接箱开关存在问题。由于该插接箱检修需切断变电所供至楼层母线铜排,将影响三期7-15层北侧客户照明用电。
情况紧急,向六平立即汇报项目部,项目部副经理顾其华得知消息后立即组织工程组主管冯伟庆、班长蒋育兴协助,并协调客服组主管同步通知7-15层客户断电检修事宜。23时10分,国立抢修人员到场,确认情况后切断变电所7-15层抽屉柜C4305总电源并挂牌检修;次日凌晨1时30分,抢修完成且线路检测正常,工作人员恢复供电并通知客户;1时40分,9楼北侧客户单元分路开关恢复正常,用电及设备均无异常;1时50分,故障应急处理全面结束。

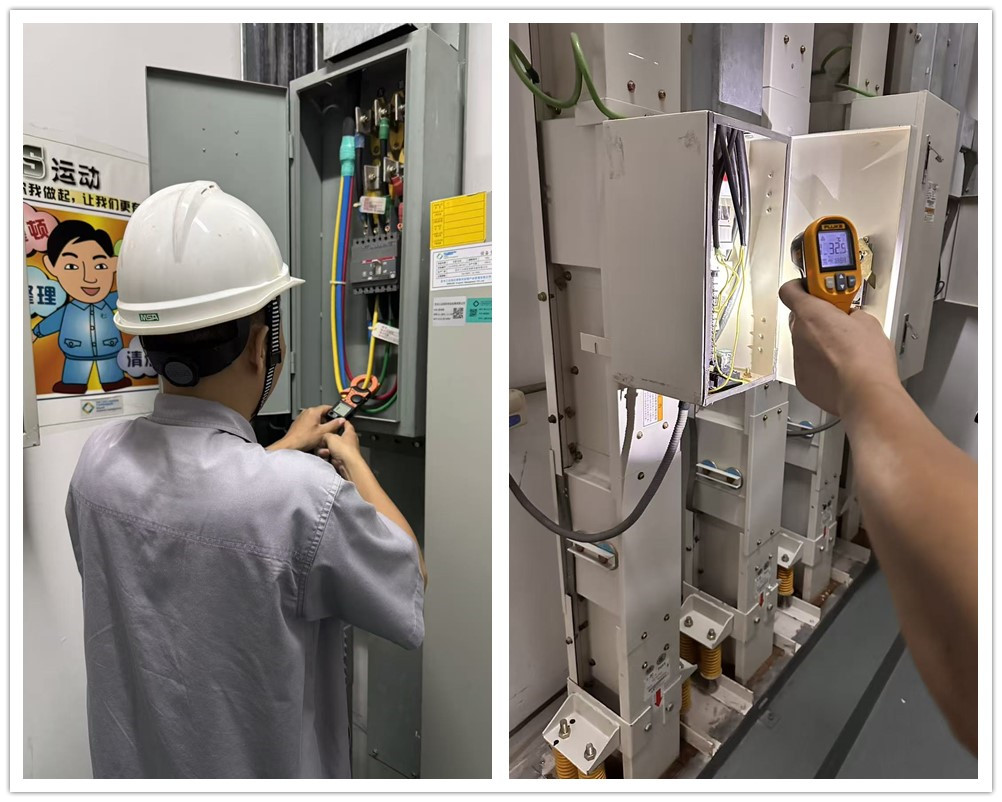

9月4日,工程组主管冯伟庆回顾复盘事件并制定出预防方案,项目部副经理顾其华安排工程人员对三、四期所有楼层插接箱进行全面检查,使用热成像仪等专业设备检测中发现三期15楼插接箱存在旧烧痕,经确认暂不影响供电,计划于10月13日区域停电检修时更换新组件。
此次用电故障处置,从接报警响应到全面恢复,始终以最小化客户影响为核心——提前沟通争取理解、高效抢修缩短停电工时、后续排查消除潜在隐患,每一步都围绕客户用电需求推进。未来,金鸡湖项目部将持续优化应急响应机制,以更快速的行动、更专业的服务,守护园内企业稳定用电,用实际行动践行“以客户为中心”的服务承诺,为大家营造更安全、可靠的办公环境。
